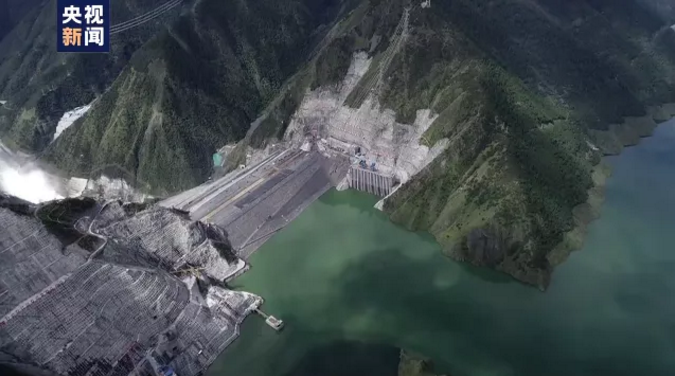

9月29日,在经过72小时的试运行之后,位于四川甘孜的世界级高土石坝、我国海拔最高的百万千瓦级水电站——雅砻江两河口水电站今天正式投产发电。将为 “双碳”目标实现作出重要贡献。老子有钱lzyq88官网股份有限公司是全国唯一一家为该项目提供10KV、1千伏电力电缆、控制电缆、计算机电缆、光缆电缆产品服务的企业。新华社、中央电视台对项目情况进行了报道。
部分内容如下:
在经过72小时的试运行之后,位于四川甘孜的世界级高土石坝、我国海拔最高的百万千瓦级水电站——雅砻江两河口水电站今天(29日)正式投产发电。
两河口水电站共有9项指标位于世界第一,6个鸟巢的体积加起来有多大?来到位于四川甘孜的两河口水电站你就知道,两河口大坝总填筑量达到4300万立方米。这么大的填筑量,如果分解成1立方米的正方体,连起来能绕地球一圈多。

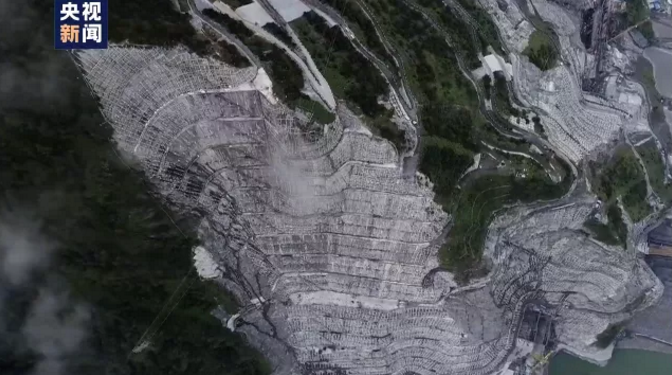

位于大坝左岸的高边坡,最高达到684米,比中国第一高楼上海中心大厦还高17层楼。为了牢牢稳固住边坡,施工时一共用了16000多根锚索,每根锚索的重量就超过1吨重,在大坝右岸的山体里有着总长度276米、宽29米的厂房。这个厂房有多宽阔?可以并排停放8列8辆编组的动车。
除此之外,两河口还有一个四川省内最大的“超级水库”,总库容达到108亿立方米,相当于770个西湖加起来的水量。因为这个超级水库两河口可以增加雅砻江下游以及金沙江下游和长江干流电站的发电量,超过340亿度,足够成都市使用半年。两河口的年发电量,加上补偿效益增加的发电量相当于每年减少原煤消耗1330万吨,减少二氧化碳排放2130万吨,相当于少建4座年产400万吨的大型煤矿。
两河口水电站建设历时16年,施工区平均海拔3000米,是我国水电开发向高海拔寒冷地区发展的标志性工程。电站建设过程中开创9项世界之最,多项关键工程特性指标位居国内外同类型项目前列。
2005年10月28日,工程开始筹建
2014年10月6日,正式开工建设
2015年11月29日,电站大江截流
2016年11月1日,大坝心墙开始填筑
2017年7月31日,高边坡群开挖完成
2018年5月8日,大坝填筑至100米
2018年12月12日,首台机组座环吊装完成
2020年5月13日,电站进水塔浇筑到顶
2020年9月6日,首台机转轮吊装完成
2020年9月27日,首台机组转子吊装完成
2020年12月3日,电站开始下闸蓄水
2021年9月,两河口水电站首台机组投产发电
两河口水电站是这个世界最大绿色清洁能源基地的核心一环。
雅砻江绿色清洁可再生能源基地是国家在“十四五”期间重点发展的九大清洁能源基地之一。两河口水电站位于四川省甘孜藏族自治州雅江县,是雅砻江中下游的龙头水库,是我国涉藏地区装机和投资最大的水电站。两河口水电站共安装6台单机容量为50万千瓦水轮发电机组。
两河口水电站投产发电,对推进长江经济带建设、成渝经济圈协调发展具有重要意义,将为 “双碳”目标实现作出重要贡献。
